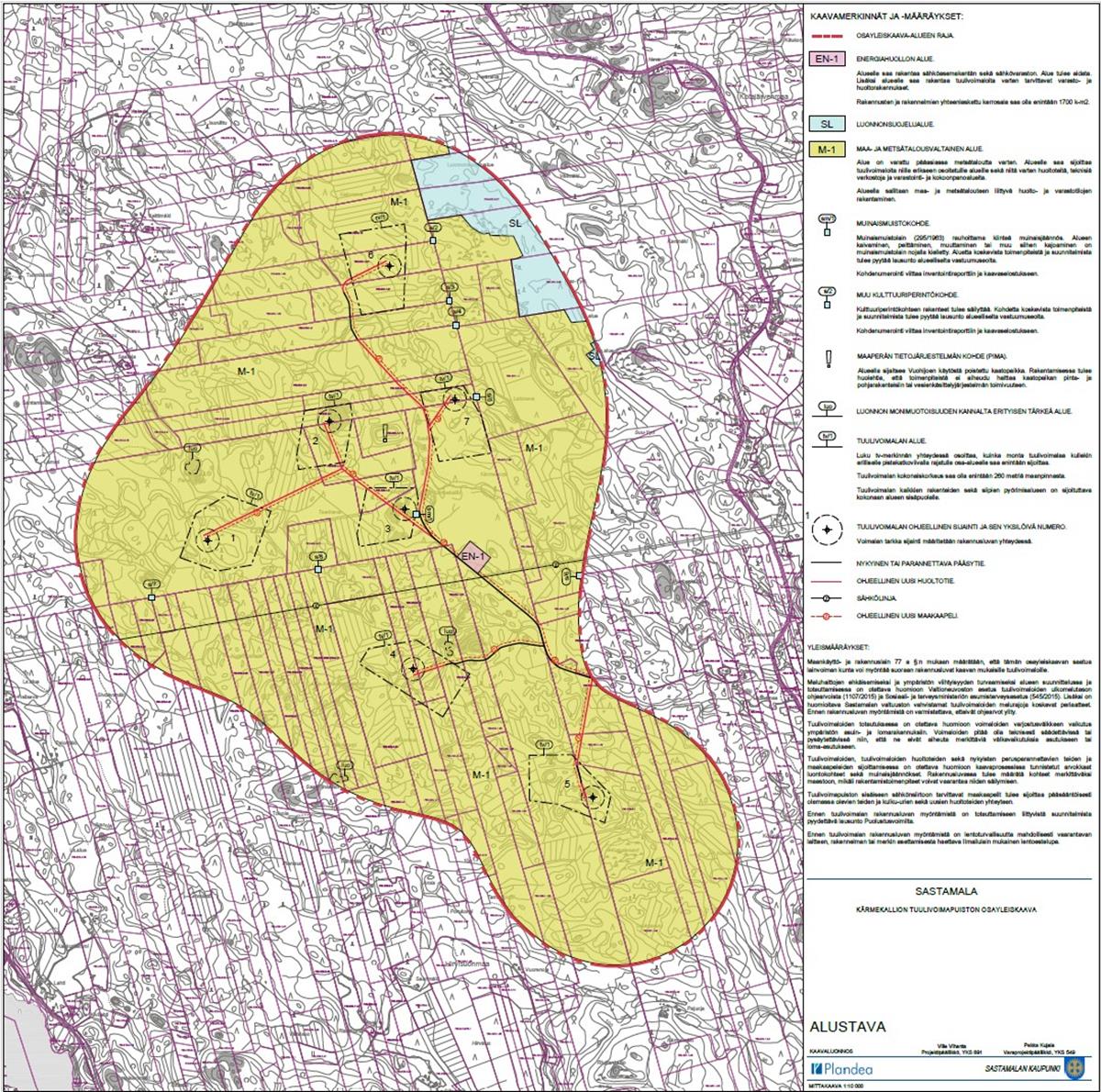

Hankekehityksessä

Kärmekallio

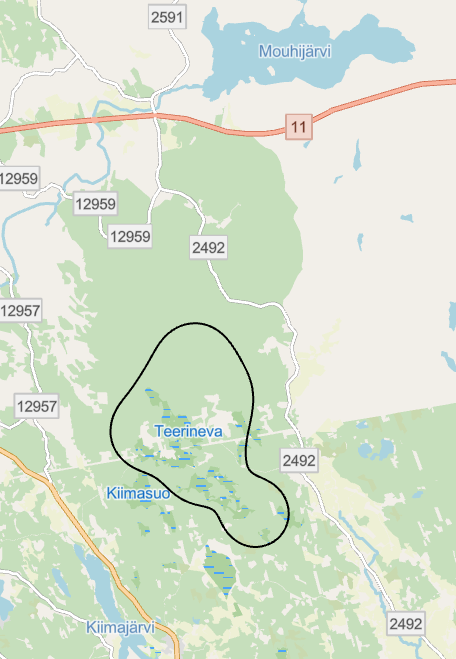

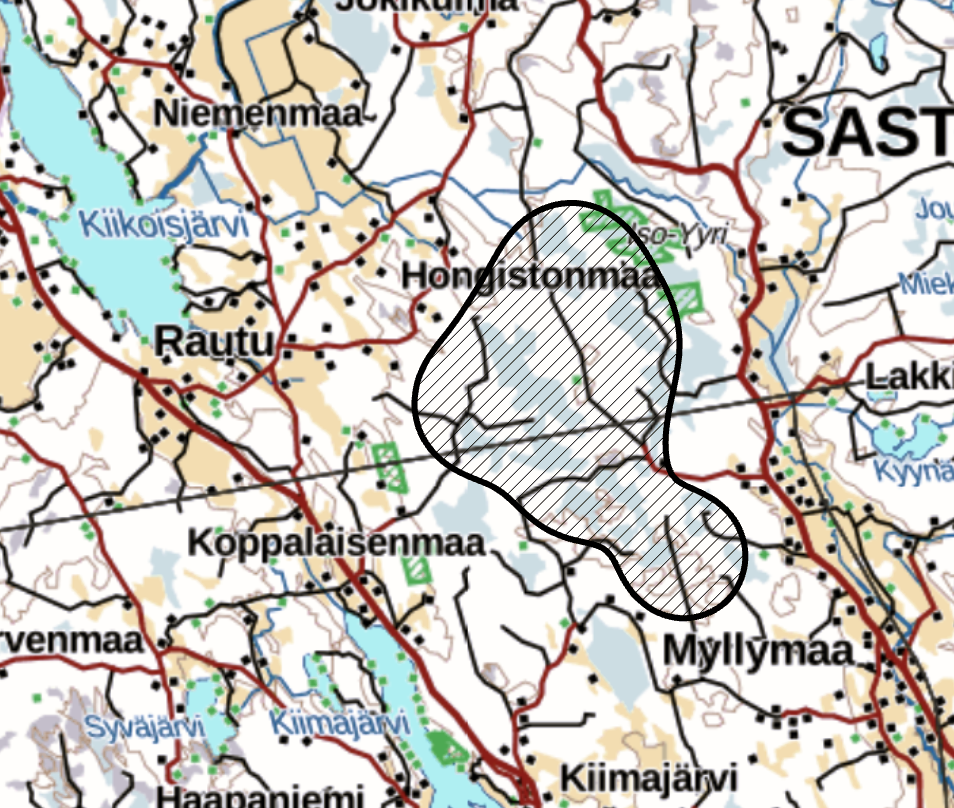

Eurowind Energy Oy suunnittelee Kärmekallion tuulivoimahanketta Sastamalan itäosaan, noin 13 kilometriä luoteeseen Sastamalan keskustasta. Hankealue on noin 1.400 hehtaarin kokoinen ja pääosin metsätalouskäytössä. Osalle alueesta on myönnetty rakennusluvat Lakkiniemen aurinkovoimahankkeelle (Winda Energy).

Alueelle suunnitellaan enintään 7 tuulivoimalaa, joiden kokonaiskorkeus on enintään 260 metriä. Lopullinen voimalamäärä ja voimala paikat vahvistuvat kattavien ympäristöselvitysten ja kaavoitusmenettelyn jälkeen. Kaavoitus on tällä hetkellä käynnissä. Tarkemmat tiedot hankkeen vaiheesta, aikataulusta ja tilaisuuksista löytyy alta.

FCG Finnish Consulting Group Oy toimii tässä hankkeessa ympäristövaikutusten arviointikonsulttina ja Plandea Oy kaavakonsulttina.





Tuulivoimahankkeen tiedot

260 m

Kokonaiskorkeus enintään

7

Voimalaa enintään

Sasta-mala

Kunta

2028

Tuotannossa arviolta

6,6 MW

Yhden voimalan teho arviolta

138 GWh

Vuosituotantoarvio, n. 27 600 talouden sähköntarvetta

Hankekehitys

Otsikoita klikkamalla avauttuu lisätiedot vaiheista.

2021-2025

Esiselvitykset ja maanvuokraus

Ensimmäinen askel kehityksessä on tuulivoimatuotannolle soveltuvien alueiden tunnistaminen. Potentiaalisia tuulivoima-alueita etsitään paikkatietojärjestelmän avulla. Aloite tähän prosessiin tulee usein hankekehittäjältä tai kiinnostuneelta maanomistajalta. Paikkatietojärjestelmän ja muiden lähteiden avulla varmistetaan, että noudatetaan määritettyjä etäisyyksiä luonnonsuojelualueista, lintujensuojelualueista, vesistöistä, asuinalueista, teistä, rautatielinjoista ja monista muista alueista.

Kun potentiaalinen alue on tunnistettu, otetaan yhteyttä maanomistajiin. Mikäli, maanomistajat ovat kiinnostuneita yhteistyöstä, sopimusneuvottelut maanomistajien kanssa aloitetaan.

2022-2024

Selvitykset

Ympäristö- ja luontoselvitykset ovat osa sekä kaavaprosessia että ympäristövaikutusten arviointimenettelyä (YVA). Tässä hankkeessa FCG, Finnish Consulting Group Oy, vastaa hanketta koskevista selvityksistä.

Laadittavia selvityksiä ovat muun muassa:

  •  Luontoselvitykset
    • Kasvillisuus- ja luontotyypit
    • Linnusto
    • Liito-oravat
    • Lepakot
    • Nisäkkäät ja suurpedot
  • Näkymäalueanalyysi
  • Maisematarkastelu ja havainnekuvat
  • Arkeologinen inventointi
  • Melumallinnus
  • Välkemallinnus
  • Asukaskysely
2022-2026

Kaavoitus ja ympäristövaikutusten arviointimenettely

Lisätietoa kaavoituksen vaiheista ja YVA-menettelystä löytyy pian tämän verkkosivun materiaalipankista.

Q2/2022

  • Kaavoitusaloite hyväksytty Sastamalan kaupunginhallituksen toimesta

Q2/2023

  • Osayleiskaavan osallistumis- ja arviointisuunnitelma nähtävillä 24.5.2023-23.6.2023

Q4/2023

  • Ympäristövaikutusten arviointiohjelma nähtävillä 15.11.2023-15.12.2023

Q4/2024

  • Ympäristövaikutusten arviointiselostus nähtävillä 20.11.2024–20.1.2025
  • Kaavaluonnos nähtävillä 20.11.2024–20.1.2025

Q1/2025

  • ELY:n perusteltu päätelmä YVA-selostuksta koskien saatu

Q4/2025 (arviolta)

  • Kaavaehdotus nähtävillä

Q1-Q2/2026 (arviolta)

  • Kaavaehdotuksen käsittely kaupungin valtuustossa

(Kaavoituksen ja YVA menettelyä koskevat asiakirjat voi ladata tämän verkkosivun ”Aineisto” kohdasta)

2026-2027

Rakentamis- ja muut luvat

Kun kaavaehdotus on hyväksytty ja saanut lainvoiman, muut hankkeelle tarvittavat luvat voidaan hakea. Tarvittavia lupia ovat muun muassa:

  • rakentamislupa, jonka myöntää kaupungin rakennusvalvontaviranomainen
  • lentoestolupa, joka haetaan Traficomilta
  • sähköverkon liityntäsopimus verkkohaltijan kanssa
  • erikoiskuljetuslupa, joka haetaan ELY:ltä
2027-2028

Rakentaminen ja käyttöönotto

Tuulivoimahankkeen rakentamisaika vaihtelee hankkeen laajuuden mukaan, mutta kestää keskimäärin 1–2 vuotta.

Tuulivoimalat toimitetaan lähimpään satamaan, josta ne kuljetetaan hankealueelle, jossa ne kootaan, testataan ja otetaan lopulta käyttöön.

Rakentamisvaiheeseen sisältyvät muun muassa:

  • tarvittavilta osin puuston poistaminen
  • maaperän valmistelutyöt
  • tie- ja kaapeliverkoston rakentaminen
  • valokuituyhteyksien asennus
  • maadoitusjärjestelmien asennus
  • tuulivoimaloiden perustusten valaminen
  • tuulivoimaloiden kokoaminen ja pystyttäminen
2028-

Tuotannossa

Moderni tuulivoimala tuottaa uusiutuvaa sähköä noin 80–90 % vuoden tunneista ja voi vuositasolla tuottaa keskimäärin 20 gigawattituntia (GWh) sähköä. Tämä vastaa noin 4 000 kotitalouden sähköntarvetta. Voimaloiden tekninen käyttöikä on vähintään 30 vuotta. Tuulivoimaloita huolletaan säännöllisesti ympäri vuoden, ja tarpeen mukaan suoritetaan kunnossapitotöitä. Kun tuulivoimaloiden käyttöikä päättyy, puretaan ne hallitusti. Aluetta ennallistaessa ja materiaaleja kierrätettäessä noudatetaan kulloinkin voimassa olevaa lainsäädäntöä.

Osana strategiaamme on olla riippumaton sähköntuottaja ja pyrkiä jäämään omistamaan hankkeemme alusta alkaen niiden elinkaaren loppuun saakka.

Ajankohtaista

DE Pageimg 19
Tapahtuma
Sasky Ammattikoulun auditorio, Ratakatu 36.
keskiviikko, 4. joulu. 2024

Kärmekallion kaavaluonnos ja YVA selostus

Kaikille avoin yleisötilaisuus Kärmekallion tuulivoimahankkeen kaavaluonnoksesta ja YVA-selostuksesta.

Lue lisää
DE Pageimg 19
Tapahtuma
Sylvään koulun auditoriossa, Ojansuuntie 8.
keskiviikko, 29. marras. 2023

Kärmekallion YVA ohjelma

Kaikille avoin yleisötilaisuus Kärmekallion tuulivoimahankkeen YVA-ohjelmasta.

Lue lisää
DE Pageimg 19
Tapahtuma
Kiimajärven kylätalo, Kiimajärventie 3
tiistai, 20. kesä. 2023

Kärmekallion osallistumis- ja arviointisuunnitelma

Kaikille avoin yleisötilaisuus Kärmekallion tuulivoimahankkeen osalistumis- ja arviointisuunnitelmasta Kiimajärven kylätalossa.

Lue lisää

Ota yhteyttä

Frans Duldin

Project Manager
+358 50 3656545
fdu@eurowindenergy.com

Tuuli Vapaavuori-Vartiainen

Country Manager
+358 40 519 0039
tvv@eurowindenergy.com
