Hankekehityksessä

Varisvuori

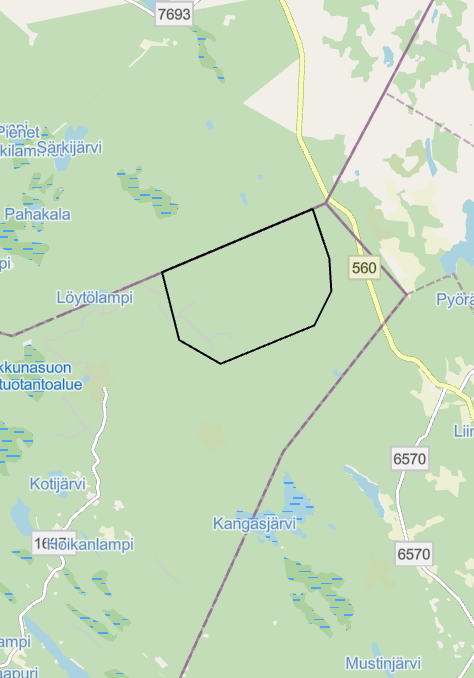

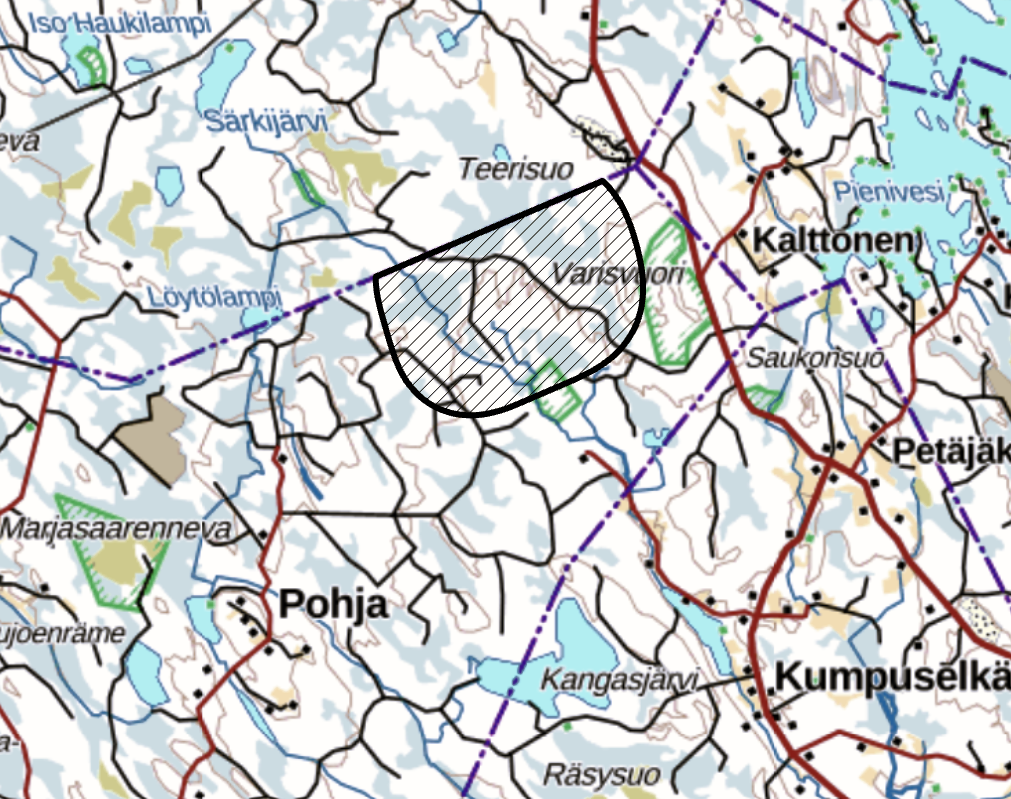

Eurowind Energy Oy suunnittelee Varisvuoren tuulivoimahanketta Pihtiputaan koillisosaan, noin 26 kilometriä Pihtiputaan keskustasta ja sijaitsee Pyhäjärven, Pielaveden ja Keiteleen rajojen tuntumassa. Hankealue on noin 890 hehtaarin kokoinen ja pääosin metsätalouskäytössä.

Alueelle suunnitellaan enintään 7 tuulivoimalaa, joiden kokonaiskorkeus on enintään 270 m. Lopullinen voimalamäärä ja voimala paikat vahvistuvat kattavien ympäristöselvitysten ja kaavoitusmenettelyn jälkeen. Kaavoitus on tällä hetkellä vielä käynnissä. Tarkemmat tiedot hankkeen vaiheesta, aikataulusta ja tilaisuuksista löytyy alta.

Tuulivoimahankkeen tiedot

270 m

Kokonaiskorkeus enintään

7

Voimalaa enintään

Pihti-pudas

Kunta

2030

Tuotannossa arviolta

7,2 MW

Yhden voimalan teho arviolta

133 GWh

Vuosituotantoarvio, vastaa n. 26 600 talouden sähköntarvetta

Hankekehitys

Otsikoita klikkamalla avauttuu lisätiedot vaiheista.

2021-2022

Esiselvitykset ja maanvuokraus

Ensimmäinen askel kehityksessä on tuulivoimatuotannolle soveltuvien alueiden tunnistaminen. Potentiaalisia tuulivoima-alueita etsitään paikkatietojärjestelmän avulla. Aloite tähän prosessiin tulee usein hankekehittäjältä tai kiinnostuneelta maanomistajalta. Paikkatietojärjestelmän ja muiden lähteiden avulla varmistetaan, että noudatetaan määritettyjä etäisyyksiä luonnonsuojelualueista, lintujensuojelualueista, järvistä, asuinalueista, teistä, rautatielinjoista ja monista muista alueista.

Kun potentiaalinen alue on tunnistettu, otetaan yhteyttä maanomistajiin. Mikäli, maanomistajat ovat kiinnostuneita yhteistyöstä, sopimusneuvottelut maanomistajien kanssa aloitetaan.

2023-2025

Selvitykset

Ympäristö- ja luontoselvitykset ovat osa sekä kaavaprosessia että ympäristövaikutusten arviointimenettelyä (YVA). Tässä hankkeessa kuopiolainen Envineer konserni vastaa hanketta koskevista selvityksistä.

Laadittavia selvityksiä ovat muun muassa:

  •  Luontoselvitykset
    • Kasvillisuus- ja luontotyypit
    • Linnusto
    • Liito-oravat
    • Lepakot
    • Nisäkkäät ja suurpedot
  • Näkymäalueanalyysi
  • Maisematarkastelu ja havainnekuvat
  • Arkeologinen inventointi
  • Melumallinnus
  • Välkemallinnus
  • Asukaskysely
2022-2025

Kaavoitus ja ympäristövaikutusten arviointimenettely

Lisätietoa kaavoituksen vaiheista ja YVA menettelystä löytyy tämän verkkosivun materiaalipankista.

Q4/2022

  • Kaavoitusaloite hyväksytty Pihtiputaan kunnanhallituksen toimesta

Q3/2024

  • Ympäristövaikutusten arviointiohjelma nähtävillä 05.08.2024-18.09.2024
  • Osayleiskaavan osallistumis- ja arviointisuunnitelma nähtävillä 05.08.2024-18.09.2024

Q4/2025 (arviolta)

  • Ympäristövaikutusten arviointiselostus nähtävillä
  • Kaavaluonnos nähtävillä

Q1/2026 (arviolta)

  • ELY:n perusteltu päätelmä YVA-selostuksta koskien saatu

Q2/2026 (arviolta)

  • Kaavaehdotus nähtävillä

Q4/2026 (arviolta)

  • Kaavaehdotuksen käsittely kunnan valtuustossa

(Kaavoituksen ja YVA menettelyä koskevat asiakirjat voi ladata tämän verkkosivun ”Aineisto” kohdasta)

2025-2026

Rakentamis- ja muut luvat

Kun kaavaehdotus on hyväksytty ja lainvoimainen, muut luvat voidaan hakea. Tarvittavat luvat ovat mm.

  • rakentamislupa, jonka myöntää kunnan rakennusvalvontaviranomainen
  • lentoestolupa, joka haetaan Traficomilta
  • liityntäsopimus verkkohaltijan kanssa
  • erikoiskuljetuslupa, joka haetaan ELY:ltä
  • puolustusvoimien lausunto, joka haetaan yleensä jo ennen hankkeen kaavoituksen alkua
2027-2030

Rakentaminen ja käyttöönotto

Tuulivoimahankkeen rakentamisaika vaihtelee hankkeen laajuuden mukaan, mutta kestää tyypillisesti 1–3 vuotta. Ennen rakennustöiden aloittamista asetetaan taloudellinen vakuus, joka on tarkoitettu kattamaan tulevat purkukustannukset tuulivoimalan käyttöiän päättyessä.

Rakentamisvaiheeseen sisältyvät puuston poistaminen, maaperän valmistelutyöt, tie- ja kaapeliverkoston rakentaminen, valokuituyhteyksien sekä maadoitusjärjestelmien asennus ja lopuksi tuulivoimaloiden perustusten valaminen. Tuulivoimalat toimitetaan lähimmästä satamasta ja kuljetetaan tuulivoima-alueelle, jossa ne kootaan, testataan ja otetaan käyttöön.

2030-

Tuotannossa

Moderni tuulivoimala tuottaa uusiutuvaa sähköä noin 80–90 % vuoden tunneista ja voi vuositasolla tuottaa keskimäärin 20 gigawattituntia (GWh) sähköä. Voimaloiden tekninen käyttöikä on vähintään 30 vuotta. Tuulivoimaloita huolletaan säännöllisesti ympäri vuoden, ja tarpeen mukaan suoritetaan kunnossapitotöitä. Kun tuulivoimaloiden käyttöikä päättyy, ne puretaan hallitusti, nykylainsäädannön mukaan alue ennallistettaisiin ja suurin osa materiaaleista kierrätetään ympäristövastuullisesti.

Osana strategiaamme on olla riippumaton sähköntuottaja ja pyrkiä jäämään omistamaan hankkeitamme niiden elinkaaren loppuun saakka.



Ajankohtaista

Alta löytyy projektiin liittyvät sekä menneet että tulevat tapahtumat ja uutiset.

DE Pageimg 27
Tapahtuma
Kaakkurin lava, Mummolantie 3, Pihtipudas
perjantai, 25. heinä. 2025

Festivaalit Pihtiputaalla

Eurowind Energy osallistuu Kolima Live goes Kaakkuri -festivaaleille heinäkuussa.

Lue lisää
DE Pageimg 19
Tapahtuma
Pihtiputaan kunnantalo
keskiviikko, 21. elo. 2024

Varisvuoren OAS- ja YVA-ohjelma

Kaikille avoin yleisötilaisuus Varisvuoren tuulivoimahankkeen OAS- ja YVA-ohjelmavaiheesta järjestettiin Pihtiputaan kunnantalolla.

Lue lisää
DE Pageimg 19
Tapahtuma
Pihtiputaan kunnantalo
tiistai, 21. touko. 2024

Varisvuoren tuulivoimahankkeen keskustelutilaisuus

Kaikille avoin yleisötilaisuus Varisvuoren tuulivoimahankkeesta järjestettiin Pihtiputaan kunnantalolla.

Lue lisää

Aineisto

Ympäristövaikutusten arviointimenettely

Kaikki YVAan liittyvä aineistoa löytyy

Ympäristö.fi-sivulta

Osayleiskaavoitus

Kaikki osayleiskaavaan liittyvä aineistoa löytyy alta ja myös Pihtiputaan kunnan sivulta



Osallistumis- ja arviointisuunnitelma





Ota yhteyttä

Frans Duldin

Project Manager
+358 50 3656545
fdu@eurowindenergy.com

Tuuli Vapaavuori-Vartiainen

Country Manager
+358 40 519 0039
tvv@eurowindenergy.com
