Hankekehityksessä

Metsomäki

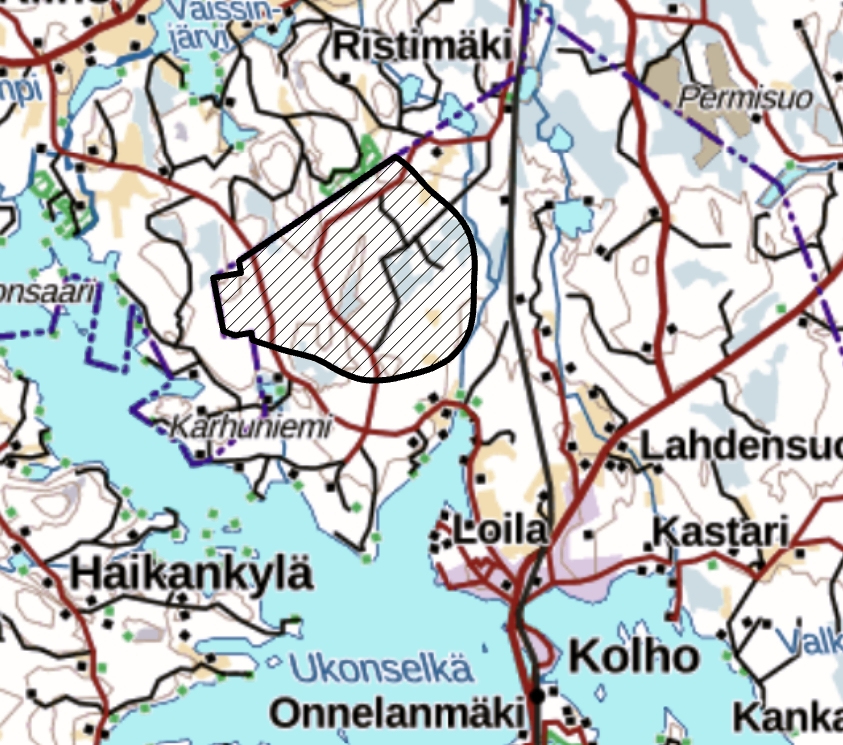

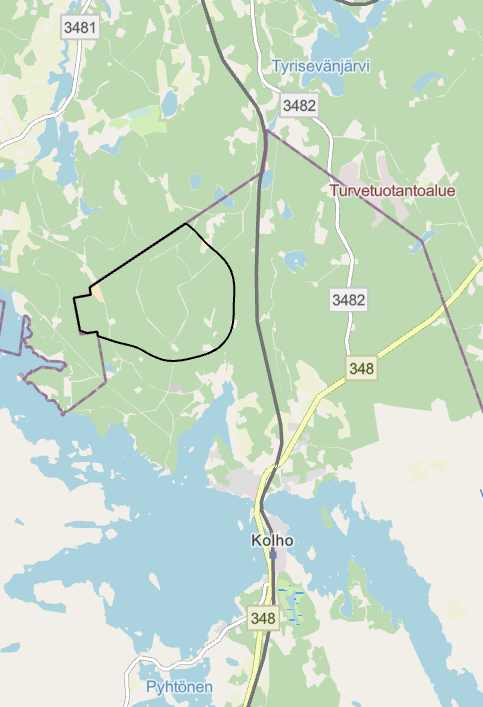

Eurowind Energy Oy suunnittelee Metsomäen tuulivoimahanketta Mänttä-Vilppulan koillisosaan, noin 15 kilometrin etäisyydellä Mäntän ja Vilppulan taajamista pohjoiseen Keuruun kunnan rajalla. Hankealue on noin 700 hehtaarin kokoinen ja pääosin metsätalouskäytössä.

Alueelle suunnitellaan enintään 8 tuulivoimalaa, joiden kokonaiskorkeus on enintään 250 m. Lopullinen voimalamäärä ja voimaloiden paikat vahvistuvat kattavien ympäristöselvitysten ja kaavoitusmenettelyn jälkeen. Tarkemmat tiedot hankkeen vaiheesta, aikataulusta ja tilaisuuksista löytyy alta.

Tuulivoimahankkeen tiedot

250 m

Kokonaiskorkeus enintään

8

Voimalaa enintään

Mänttä-Vilppula

Kaupunki

2028

Tuotannossa arviolta

6,6 MW

Yhden voimalan teho arviolta

190 GWh

Vuosituotantoarvio, vastaa n. 38 000 talouden sähköntarvetta

Hankekehitys

Otsikoita klikkamalla avauttuu lisätiedot vaiheista.

2021-2023

Esiselvitykset ja maanvuokraus

Ensimmäinen askel kehityksessä on tuulivoimatuotannolle soveltuvien alueiden tunnistaminen. Potentiaalisia tuulivoima-alueita etsitään paikkatietojärjestelmän avulla. Aloite tähän prosessiin tulee usein hankekehittäjältä tai kiinnostuneelta maanomistajalta. Paikkatietojärjestelmän ja muiden lähteiden avulla varmistetaan, että noudatetaan määritettyjä etäisyyksiä luonnonsuojelualueista, lintujensuojelualueista, järvistä, asuinalueista, teistä, rautatielinjoista ja monista muista alueista.

Kun potentiaalinen alue on tunnistettu, otetaan yhteyttä maanomistajiin. Mikäli, maanomistajat ovat kiinnostuneita yhteistyöstä, sopimusneuvottelut maanomistajien kanssa aloitetaan.

2022-2024

Selvitykset

Ympäristö- ja luontoselvitykset ovat osa sekä kaavaprosessia että ympäristövaikutusten arviointimenettelyä (YVA). Tässä hankkeessa kuopiolainen Envineer konserni vastaa hanketta koskevista selvityksistä.

Laadittavia selvityksiä ovat muun muassa:

  •  Luontoselvitykset
    • Kasvillisuus- ja luontotyypit
    • Linnusto
    • Liito-oravat
    • Lepakot
    • Nisäkkäät ja suurpedot
  • Näkymäalueanalyysi
  • Maisematarkastelu ja havainnekuvat
  • Arkeologinen inventointi
  • Melumallinnus
  • Välkemallinnus
  • Asukaskysely
2023-2025

Kaavoitus ja ympäristövaikutusten arviointimenettely

Lisätietoa kaavoituksen vaiheista ja YVA-menettelystä löytyy pian tämän verkkosivun materiaalipankista.

Q1/2023

  • Kaavoitusaloite hyväksytty Mänttä-Vilppulan kaupunginhallituksen toimesta

Q1/2024

  • Ympäristövaikutusten arviointiohjelma nähtävillä 30.01.2024-28.02.2024
  • Osayleiskaavan osallistumis- ja arviointisuunnitelma nähtävillä 02.02.2024-28.02.2024

Q4/2024

  • Ympäristövaikutusten arviointiselostus nähtävillä 09.10.2024–22.11.2024
  • Kaavaluonnos nähtävillä 09.10.2024–22.11.2024

Q1/2025

  • ELY:n perusteltu päätelmä YVA-selostusta koskien saatu

Q2/2025

  • Kaavoitus keskeytetty

(Kaavoituksen ja YVA menettelyä koskevat asiakirjat voi ladata tämän verkkosivun ”Aineisto” kohdasta)

2025-2026

Rakentamis- ja muut luvat

Kun kaavaehdotus on hyväksytty ja saanut lainvoiman, muut hankkeelle tarvittavat luvat voidaan hakea. Tarvittavia lupia ovat muun muassa:

  • rakentamislupa, jonka myöntää kaupungin rakennusvalvontaviranomainen
  • lentoestolupa, joka haetaan Traficomilta
  • sähköverkon liityntäsopimus verkkohaltijan kanssa
  • erikoiskuljetuslupa, joka haetaan ELY:ltä
  • puolustusvoimien lausunto, joka haetaan yleensä jo ennen hankkeen kaavoituksen alkua
2026-2027

Rakentaminen ja käyttöönotto

Tuulivoimahankkeen rakentamisaika vaihtelee hankkeen laajuuden mukaan, mutta kestää keskimäärin 1–2 vuotta.

Tuulivoimalat toimitetaan lähimpään satamaan, josta ne kuljetetaan hankealueelle, jossa ne kootaan, testataan ja otetaan lopulta käyttöön.

Rakentamisvaiheeseen sisältyvät muun muassa:

  • tarvittavilta osin puuston poistaminen
  • maaperän valmistelutyöt
  • tie- ja kaapeliverkoston rakentaminen
  • valokuituyhteyksien asennus
  • maadoitusjärjestelmien asennus
  • tuulivoimaloiden perustusten valaminen
  • tuulivoimaloiden kokoaminen ja pystyttäminen
2028-

Tuotannossa

Moderni tuulivoimala tuottaa uusiutuvaa sähköä noin 80–90 % vuoden tunneista ja voi vuositasolla tuottaa keskimäärin 20 gigawattituntia (GWh) sähköä. Tämä vastaa noin 4 000 kotitalouden sähköntarvetta. Voimaloiden tekninen käyttöikä on vähintään 30 vuotta. Tuulivoimaloita huolletaan säännöllisesti ympäri vuoden, ja tarpeen mukaan suoritetaan kunnossapitotöitä. Kun tuulivoimaloiden käyttöikä päättyy, puretaan ne hallitusti. Aluetta ennallistaessa ja materiaaleja kierrätettäessä noudatetaan kulloinkin voimassa olevaa lainsäädäntöä.

Osana strategiaamme on olla riippumaton sähköntuottaja ja pyrkiä jäämään omistamaan hankkeemme alusta alkaen niiden elinkaaren loppuun saakka.

Ajankohtaista

Alta löytyy projektiin liittyvät sekä menneet että tulevat tapahtumat ja uutiset.

DE Pageimg 19
Tapahtuma
Kolhon koulu
tiistai, 21. tammi. 2025

Metsomäen tuulivoimahankkeen keskustelutilaisuus

Kaikille avoin yleisötilaisuus Metsomäen tuulivoimahankkeesta järjestettiin Kolhon koululla.

Lue lisää
DE Pageimg 19
Tapahtuma
Kolhon koulu
perjantai, 22. marras. 2024

Metsomäen kaavaselostus ja YVA-selostus

Kaikille avoin yleisötilaisuus Metsomäen tuulivoimahankkeen kaavaluonnoksesta ja YVA-selostuksesta järjestettiin Kolhon koululla.

Lue lisää
DE Pageimg 19
Tapahtuma
Kolhon koulu
torstai, 15. helmi. 2024

Metsomäen OAS ja YVA-ohjelma

Kaikille avoin yleisötilaisuus Metsomäen tuulivoimahankkeen OAS ja YVA-ohjelmasta järjestettiin Kolhon koululla.

Lue lisää
